内蒙古包头供电公司九原分公司为方舱医院快速送电

2022年12月05日 15:09:33

11月30日19点,夜幕降临,内蒙古包头市昆都仑区方舱医院的供电电源分界点处依然灯火通明。“再检查核对一下线路相序,确保安全可靠供电。”包头供电公司九原分公司的工作人员还在紧张忙碌着,他们对供电设备再次展开特巡,仔细检查设备连接点、开关、接入点等设备,为方舱医院接火送电做好准备,确保万无一失。


按照市区两级疫情防控要求,包头市昆都仑区疫情集中隔离点建设项目开工建设,用电负荷约为4000千瓦。离方舱医院启用仅有一周时间,与时间赛跑,包头供电公司九原分公司按下“加速键”。“11月24日,急速办理报装环节,与方舱医院对接,勘查现场,设计供电方案。25日至26日,召开线上评审会,确定最优供电方案,调配工程物资,调集精锐力量,组建一支突击队,办理开工报告。27日,施工人员和物资就位,开工建设。我们的施工时间仅有3天。”全程参与此项工程的工作人员薛乐说道。

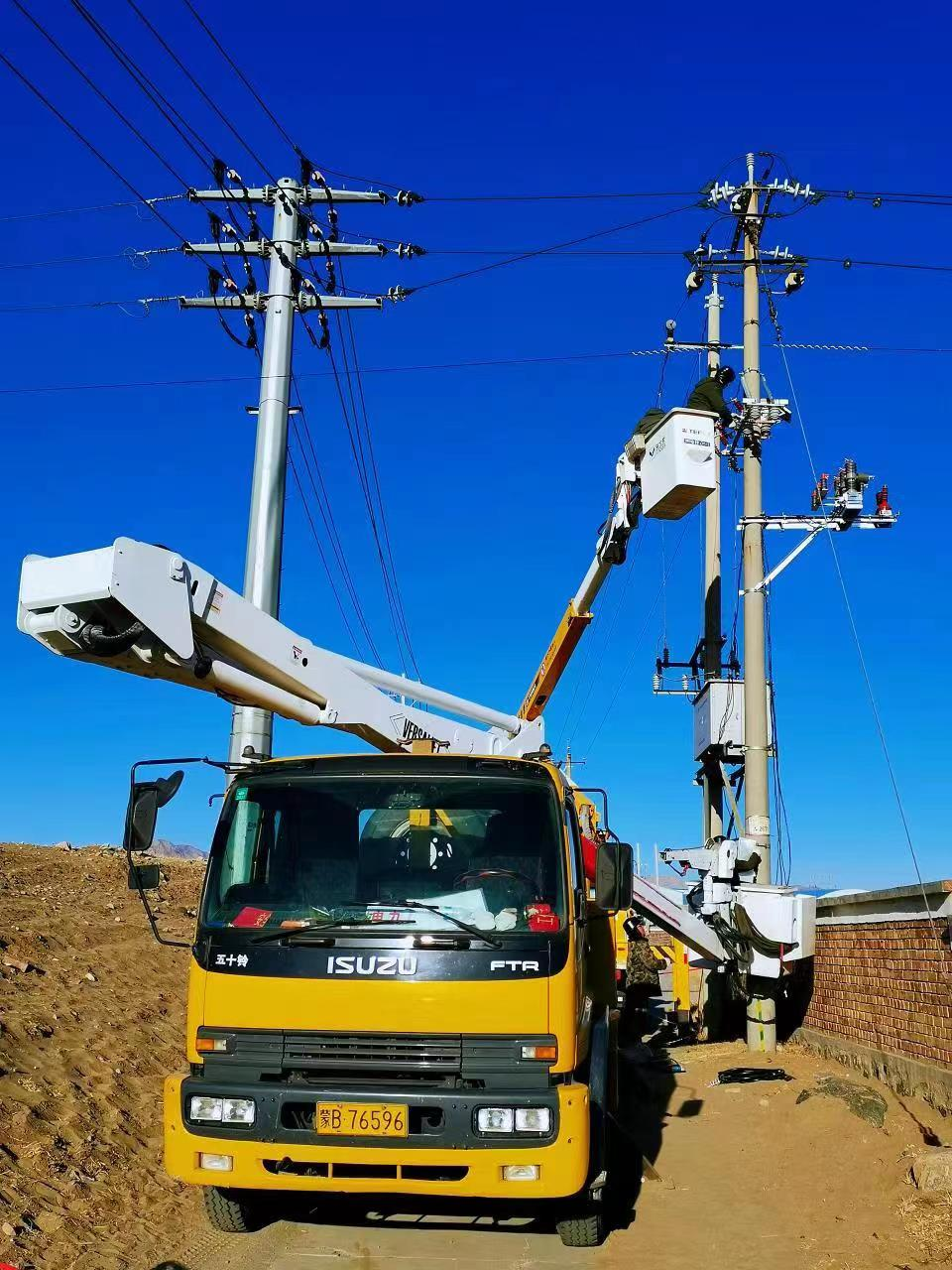

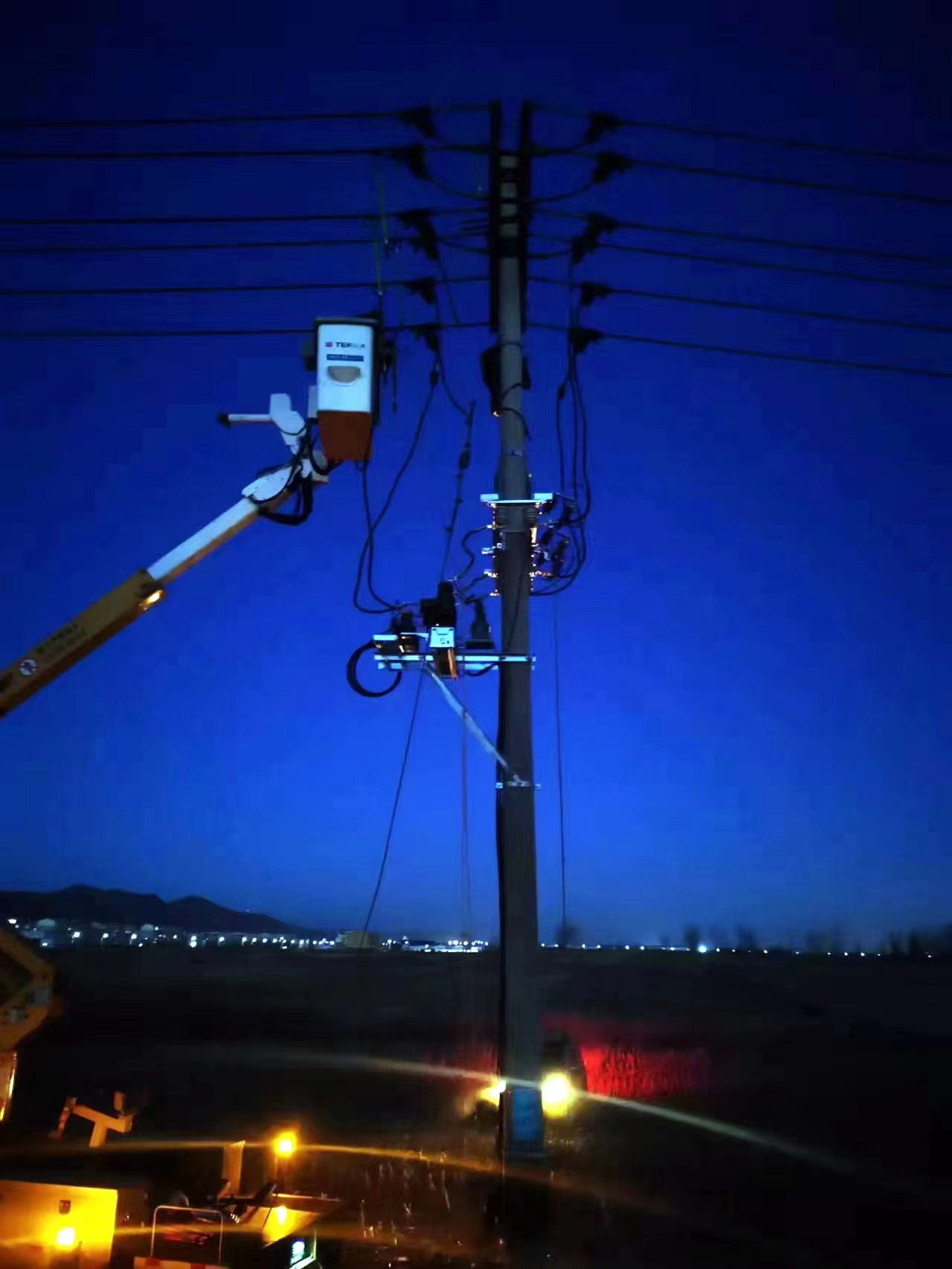

11月27日,2022年入冬后的最强寒潮来袭,白天的气温也已经降到零下10摄氏度。寒风凌冽,冬季施工面临重重困难。冻土难破,包头供电公司九原分公司调用2台挖机,配合人工开挖基坑,一天时间内立杆22基。从早晨到日暮,施工人员用毅力战胜低温寒冷,冒着严寒在杆上连续工作3个多小时,新建10千伏线路1.118公里。为了确保可靠供电,该公司启用了备用线路苏木变925苏德线,运行人员分成3班对线路进行全面巡视,消除缺陷13处。经过3天的紧张施工,11月30日晚上8点30分,方舱医院顺利送电。


不负重托,使命必达。在疫情防控的关键时刻,包头供电公司九原分公司临危不惧,竞速攻坚,展现出特殊时刻应对挑战和困难的速度与力度,为遏制疫情蔓延争取更多时间,跑出供电服务“加速度”。(王晓瑞)

责任编辑:邹侗
  • 供电公司
  • 民生
欢迎关注中国城市报微信号
分享到:

关于我们

城市服务

报社业务


网站备案号:京ICP备15005404号-4 京公网安备 11010502043907号
互联网新闻信息服务许可证10120190005 举报邮箱: jubao@people.cn  违法和不良信息举报电话: 010-65367114  010-65363263 地址:北京市金台西路2号人民日报社 邮编 100733

《中国城市报》社有限公司版权所有,未经书面授权禁止使用

Copyright © 2015-2025 by www.zgcsb.com. all rights reserved
