您的位置:首页 > 地方稿件中心

四川达州市“土溪口水库”工程建设快速推进

2023年12月01日 10:10:46 来源:中国城市网

据悉,四川省达州市土溪口水库工程是全国172项重大水利项目之一,也是达州市建设的第一座大型水库,位于州河上游前河支流宣汉县渡口乡峡谷河段。工程以防洪为主,兼顾发电,是全省水利行业实施的坝高超过100米的第一座碾压混凝土双曲拱坝,水库最大坝高132米。水库坝址控制流域面积1041平方公里,总库容1.60亿立方米,防洪库容1.05亿立方米,为II等大(2)型水库。电站装机5.7万千瓦,多年平均发电量1.71亿千瓦时。枢纽工程主要由碾压混凝土双曲拱坝、泄洪消能建筑物、引水发电系统、升鱼机过鱼系统和生态放水洞等组成。工程建成后,结合下游各城镇堤防建设、河道整治,与州河干流的江口水库和在建的固军大型水库等工程联合运用,可将达州城区近期防洪标准提高到20年一遇,远期防洪标准提高到50年一遇。


土溪口水库工程枢纽区溶洞、溶腔、盐溶角砾岩等不良地质分布较广且发育强烈,对大坝拱端抗滑稳定、基坑涌水、右岸防渗线实施等构成重大影响。为确保工程施工安全、投资可控、运行安全、效益发挥,委托了国内知名的岩溶水文地质科研单位,通过地质调查、测绘、勘探、物探、试验、技术分析等手段,探明大坝左岸、右岸、坝基岩溶水文地质情况,为不良地质处理优化方案提供了指导和参考。土溪口水库大坝为碾压混凝土双曲高拱坝,施工过程、温度控制要求极高,施工难度较大。为确保工程质量与安全,借智借力,委托了国内知名的水利智能化科研单位提供温度智能监控、施工质量综合监控、碾压质量监控技术服务。

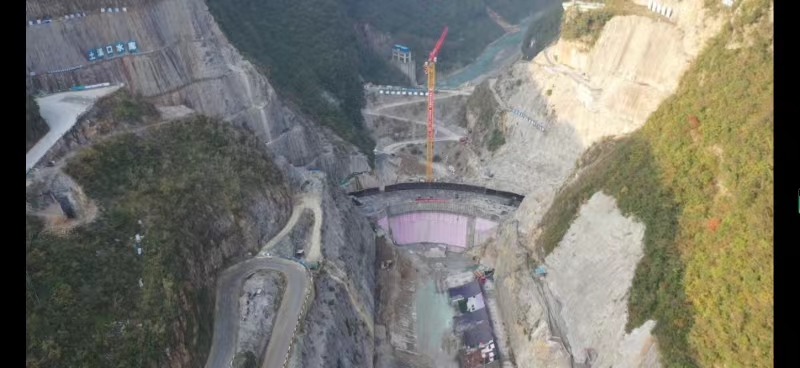

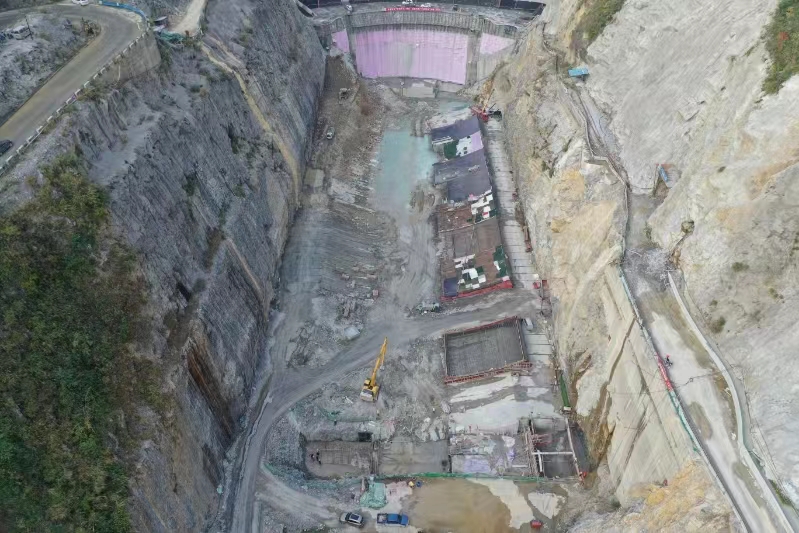

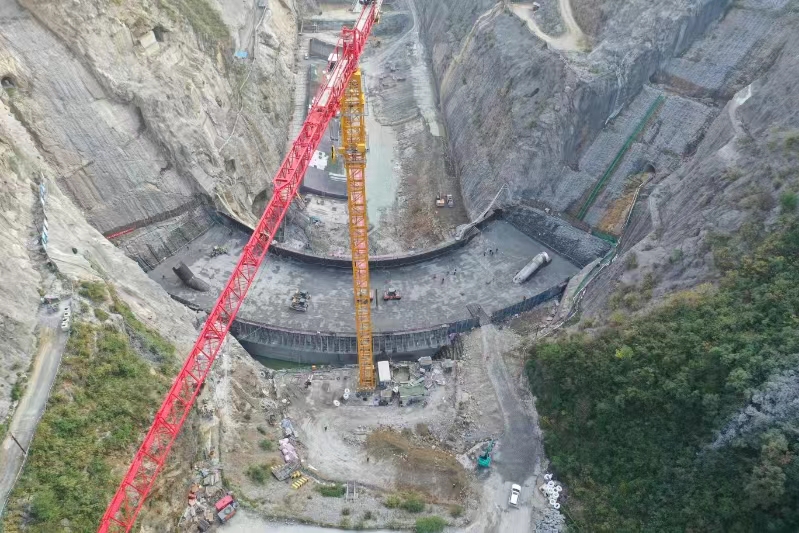

工程自开工以来,努力克服不良地质、疫情等诸多不利因素影响,已由大坝开挖转序进入大坝浇筑的关键施工阶段,工程形象进度快速提升。目前,水库大坝碾压混凝土已浇筑完成高度32.5米。电站引水隧洞洞挖、进水口闸身浇筑、二衬钢筋安装已完成,正在开展洞身全断面二次衬砌、电站厂房边坡二期开挖施工。左岸岩溶角砾岩共分10层开挖置换处理,已完成90%;右岸岩溶系统分布溶洞、溶腔、溶隙共42处,已处理完成85%。水垫塘、二道坝开挖浇筑、灌浆平洞衬砌等有序推进。


结合土溪口水库工程推进实际,预计2025年12月工程完工。(李爱诗)
