陕煤集团党委委员、副总经理袁广金到彬长矿业发电公司调研指导工作

2024年05月16日 15:58:00 来源:中国城市网

5月14日,陕煤集团党委委员、副总经理袁广金到彬长矿业发电公司调研指导工作。陕煤集团煤炭事业部副总经理杜战灵、电力事业部副总经理张二强、战略规划部主任师彭国锋、企业管理部主任师梁忍,彬长矿业公司党委副书记、总经理焦小年,企业管理部经理张成,机电管理部经理刘战武,彬长发电公司领导班子成员及各部门负责人陪同调研。

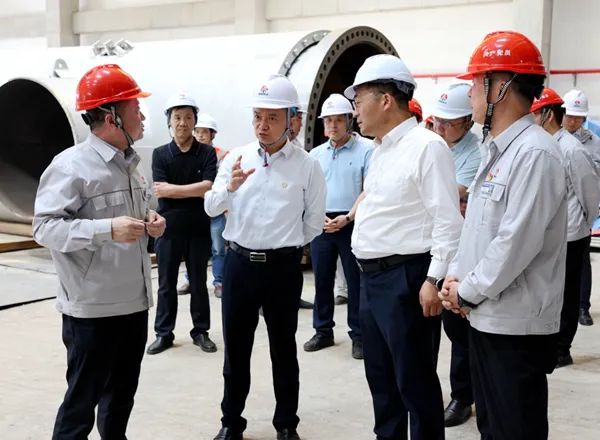

项目现场,袁广金一行实地察看了集控室、汽机平台等区域建设进度情况,详细了解了项目后续工作计划。

座谈会上,该公司党委副书记、董事长、总经理贺峰详细汇报了项目基本建设情况、进度计划及制约因素,陕煤集团相关部门负责人对项目投资管控、合规管理、安全管理等方面工作提出要求。

袁广金就项目建设工作提出五点要求。一是提高认识,切实树牢保供送电的责任感。他强调,彬长CFB双示范项目作为陕西省重点规划建设项目,彬长公司、发电公司要将6月底并网发电作为最大的政治任务,持续推进项目建设,确保“迎峰度夏”前发电,为全省电力供给做好保障。二是积极对接,争取国网电力早日返送电。

袁广金指出,项目返送电是目前制约所有联调联试的关键核心问题、瓶颈问题,现场安排集团电力事业部、规划部负责对接省能源局电力处,煤炭事业部、彬长公司负责协调国网公司,发电公司负责协调王塬330千伏变电站,上下联动、全面协同,力争早日实现返送电,解决项目调试“卡脖子”问题。三是严防风险,确保安全隐患排查到位、整改到位,实现动态清零。他强调,安全是项目建设的核心关键,要在保证现场安全的前提下实现项目如期发电,合理处理好工期紧与安全“动态”清零的关系,要充分预计、严防死守投产前可能出现的各类安全隐患,确保安全工作万无一失。同时要求彬长公司向发电公司派驻安全工作人员,共同抓好项目建设安全生产工作。四是统筹安排各项工作,力争联调联试提前完成。

袁广金要求,发电公司要在做好调试工作流程性、系统性问题的基础上,统筹完善项目现场土建、安装等其他建设工作,避免项目投运后建设现场仍存在交叉施工作业带来的安全隐患。五是要建立日总结、周汇报、旬调度、月推进全过程推进工作机制。他要求,发电公司每天对工作开展情况进行总结。彬长公司每周分别向集团电力事业部、规划部、煤炭事业部汇报建设进度。煤炭事业部牵头做好旬调度,解决好新问题、新情况。电力事业部、规划部牵头做好月推进,随时掌握项目推进的新情况,及时解决推进过程中存在的问题。

焦小年在表态发言中指出,目前项目建设期间立体作业、平衡交叉作业繁多,要进一步做好项目建设期间安全工作,在保证安全的前提下,稳步推进项目建设。彬长公司将根据陕煤集团工作安排,积极加强与国网公司协调返送电进度,制定工作汇报机制,及时向陕煤集团报送工程建设情况,积极协调解决项目建设难题。(金波 杨利伟 田名则)

责任编辑:韩利
  • 能源
  • 时政
  • 电力
欢迎关注中国城市报微信号
分享到:

关于我们

城市服务

报社业务


网站备案号:京ICP备15005404号-4 京公网安备 11010502043907号
互联网新闻信息服务许可证10120190005 举报邮箱: jubao@people.cn  违法和不良信息举报电话: 010-65367114  010-65363263 地址:北京市金台西路2号人民日报社 邮编 100733

《中国城市报》社有限公司版权所有,未经书面授权禁止使用

Copyright © 2015-2025 by www.zgcsb.com. all rights reserved
